青山电缆隧道
China, 香港
2007 – 2008
在香港快速贯通硬岩隧道
香港机场的电力由青山电厂(新界)提供。为了提高供电的安全,需要铺设新的电缆,但电缆不能铺设在地面上,因此就需要穿越“青山练靶场”。相应的隧道需穿过带有各种断层的硬岩,预计会出现地下水,覆土深度达400米。

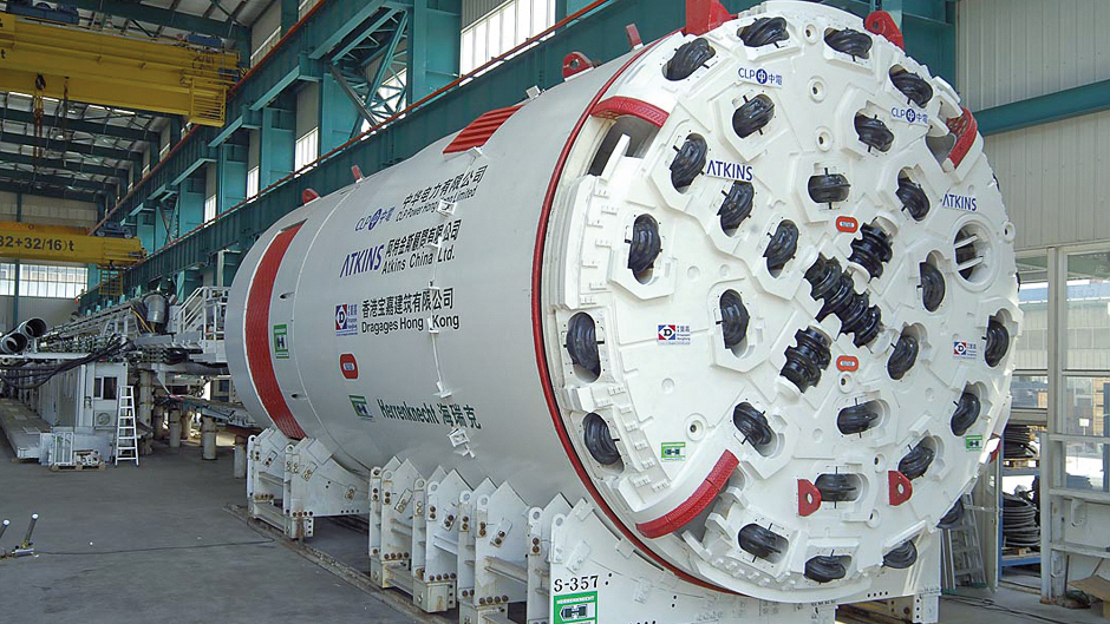

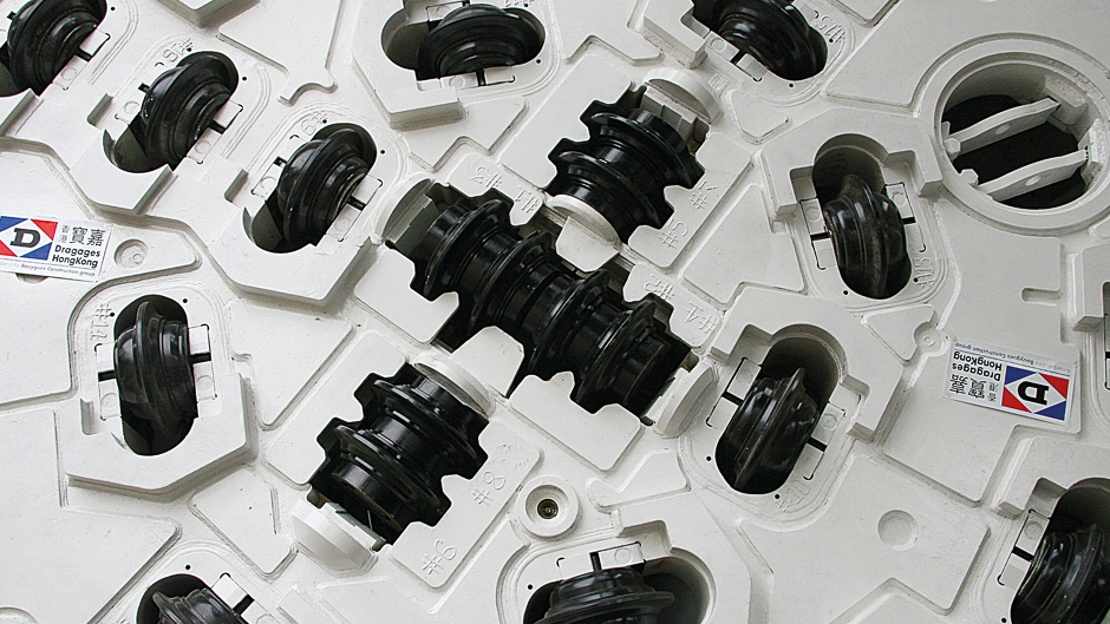

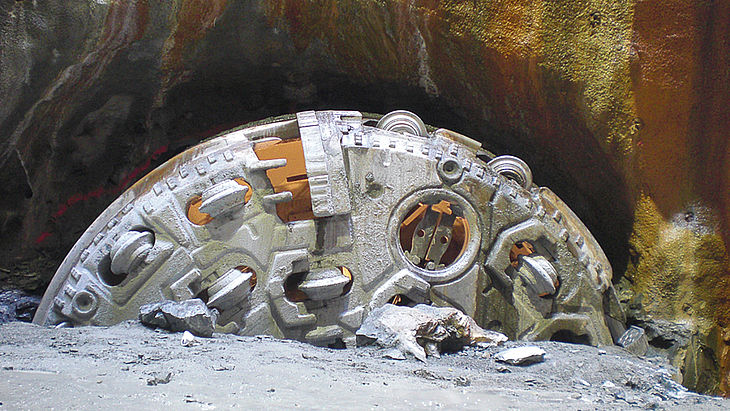

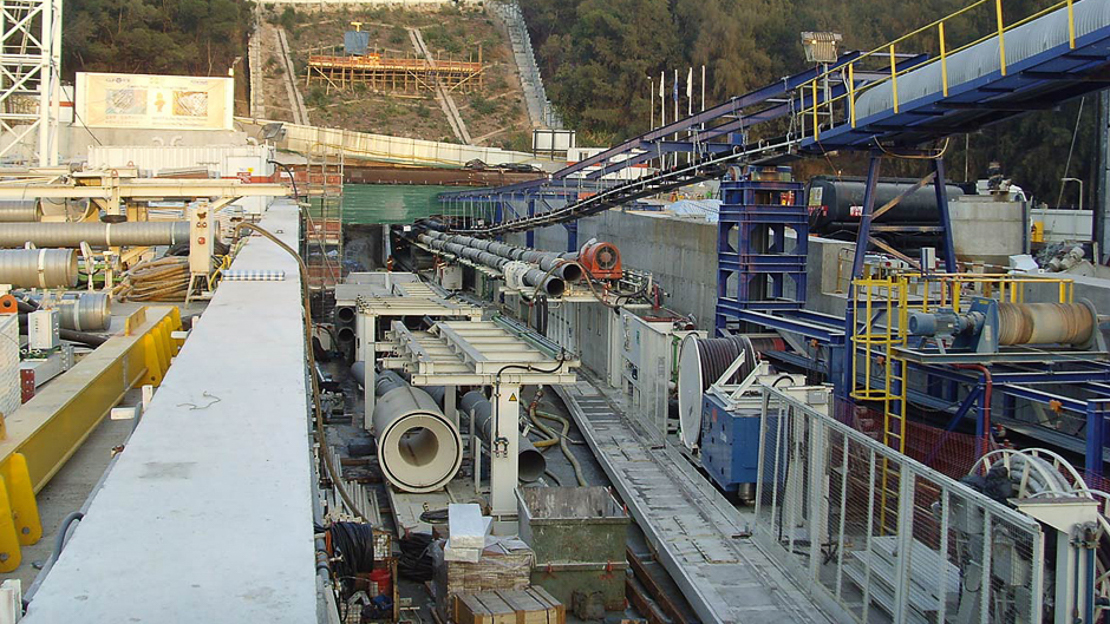

双护盾隧道掘进机于2007年11月开始进行掘进。双护盾掘进机的工作原理在地质挑战中证明了其自身的价值,在一个月里掘进并加固的隧道长度超过了700米。在稳定的岩石上,隧道掘进机通过撑靴直接撑住岩石,同时在盾构的尾部安装管片环。S-357掘进机只花了十一个月的时间,于2008年10月24日抵达接收井。
项目数据

国家 地点

China, 香港

年份

2007 – 2008

项目应用

电力

地质状况

中粒花岗岩

掘进长度

4,560 米

设备参数

1x 双护盾硬岩掘进机:
Diameter: 5.180 mm
刀盘功率: 1.750 kW
扭矩: 2.472 kNm
